Kierowca jadący między centrum Polski, Kielcami a Podkarpaciem wciąż musi liczyć się z odcinkami zwykłych dróg krajowych, ale ten układ ma się zmienić. Nowa droga ekspresowa S74 połączy rejon Sulejowa i autostrady A1 z Kielcami, Opatowem oraz węzłem S19 w okolicach Niska. Wyjaśniam, którędy pobiegnie trasa, co już zbudowano, jakie odcinki są w realizacji i czego kierowcy mogą spodziewać się w 2026 roku.
S74 połączy centrum kraju z Podkarpaciem, ale na pełny przejazd trzeba jeszcze poczekać
- Przebieg obejmie trasę od Kozenina przy S12, przez Kielce i Opatów, do węzła Zapacz na S19 koło Niska.
- Gotowe fragmenty znajdują się między Kielcami i Cedzyną oraz w rejonie obwodnicy Opatowa.
- Budowa trwa między Mniowem a Kielcami, a w 2026 roku rozpoczęły się także prace przy przejściu przez Kielce.
- Odcinek Opatów-Nisko o długości około 73 km jest jeszcze na etapie dokumentacji projektowej.
- Pełna trasa nie jest ciągła, dlatego przed podróżą trzeba sprawdzić aktualną organizację ruchu i objazdy.

Gdzie przebiega S74 i z czym się połączy

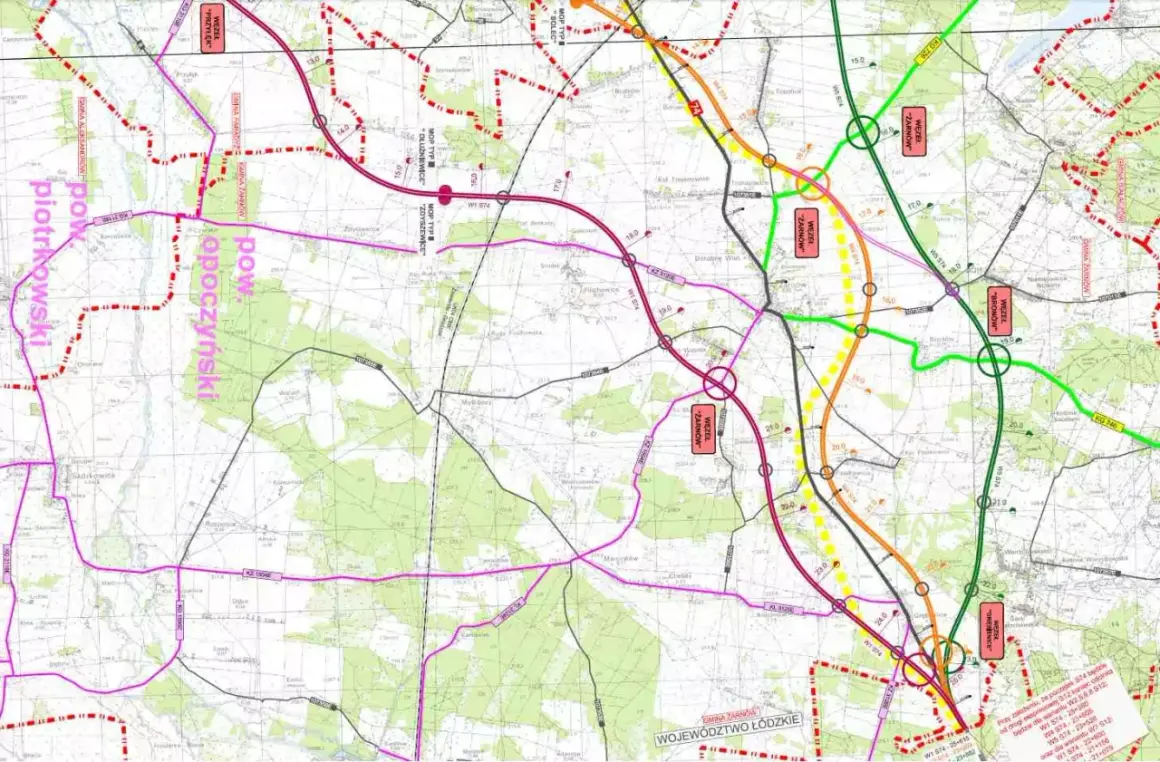

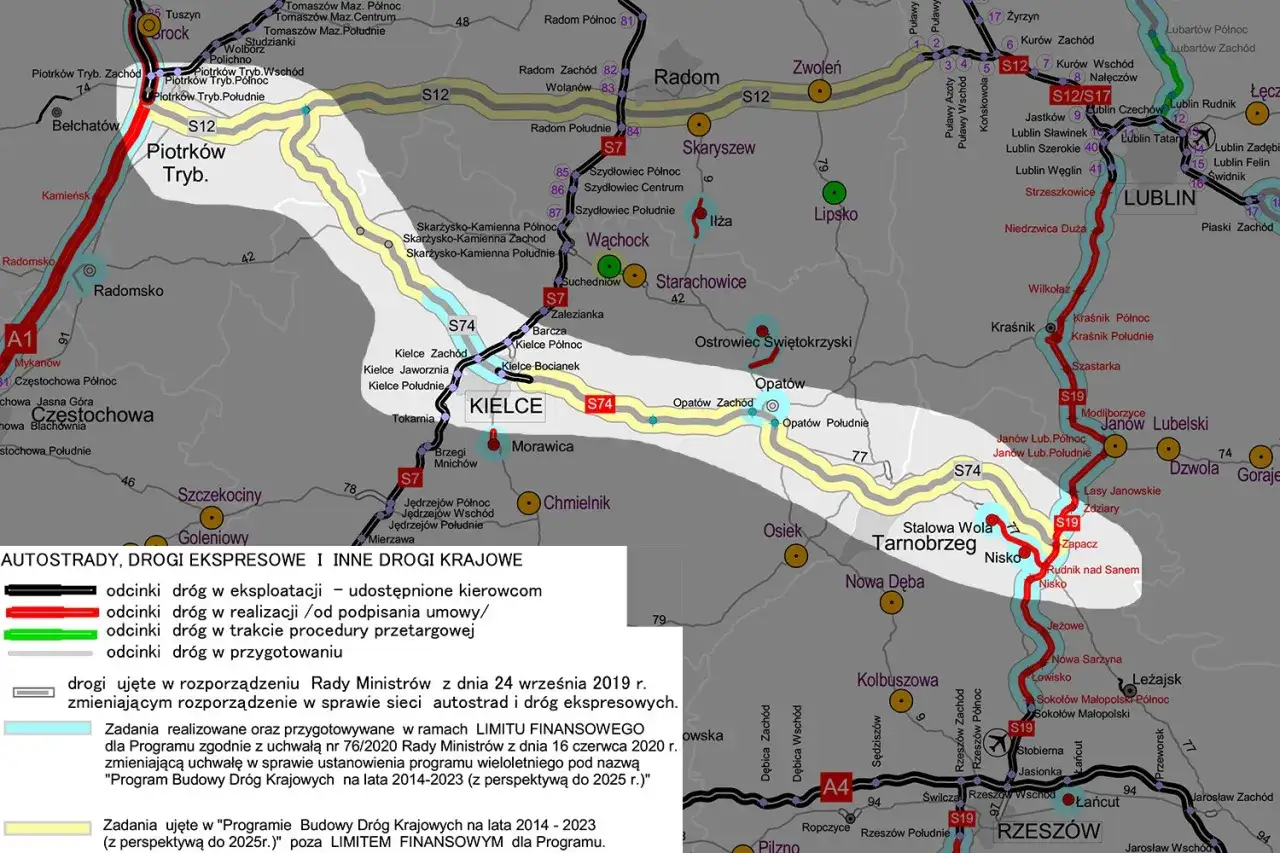

S74 ma być wschodnim połączeniem między centralną Polską a regionami świętokrzyskim, podkarpackim i południową Lubelszczyzną. Początek trasy zaplanowano przy węźle Kozenin na S12, między Sulejowem a Opocznem. W tym miejscu kierowcy zyskają połączenie z autostradą A1 oraz drogą ekspresową S8.
Dalej trasa pobiegnie w stronę województwa świętokrzyskiego, przez rejon Mniowa i Kielc. Następnie połączy istniejący odcinek w Cedzynie z Łagowem i Opatowem, a dalej przejdzie przez Tarnobrzeg, Gorzyce i Stalową Wolę do węzła Zapacz na S19 w okolicach Niska.
To ważne, ponieważ obecnie ruch między tymi regionami korzysta między innymi z DK74, DK9 i DK77. Są to drogi potrzebne lokalnie, ale w wielu miejscach przechodzą przez miasta i miejscowości. S74 ma przejąć znaczną część tranzytu, zwłaszcza ciężarowego, dzięki czemu przejazd będzie bardziej przewidywalny.
Najważniejsze planowane odcinki
| Odcinek | Długość | Znaczenie |
|---|---|---|
| Kozenin - granica województw | około 24-25 km | Połączenie z S12, A1 i S8; etap przygotowawczy |
| Granica województwa łódzkiego - Mniów | około 27,5 km | Wyprowadzenie ruchu z DK74; przygotowanie do realizacji |
| Mniów - Kielce Zachód | 16,4 km | Odcinek w budowie, planowane zakończenie w 2027 roku |
| Kielce Zachód - Bocianek | około 5 km | Przejście przez Kielce, eliminacja miejskiego wąskiego gardła |
| Cedzyna - Łagów | około 30 km | Długie połączenie w kierunku Opatowa, etap przygotowawczy |
| Łagów - Opatów | około 18,3 km | Domknięcie ciągu w województwie świętokrzyskim |
| Opatów - Nisko | około 73 km | Połączenie z S19; trwa przygotowanie dokumentacji |
Przebieg w poszczególnych gminach może jeszcze interesować właścicieli nieruchomości, rolników i przedsiębiorców. W przypadku S74 nie wystarczy sprawdzić ogólnej mapy, ponieważ o dostępie do działek decydują później drogi dojazdowe oraz lokalizacja węzłów.
Na jakim etapie jest budowa w 2026 roku
Największy błąd w opisach tej inwestycji polega na przedstawianiu jej tak, jakby była jedną budową. W rzeczywistości S74 składa się z wielu odcinków, a każdy ma własny harmonogram, decyzje administracyjne i wykonawcę. GDDKiA podaje, że w województwie świętokrzyskim część trasy jest już użytkowana, część znajduje się w budowie, a pozostałe fragmenty są przygotowywane.
| Stan odcinka | Co to oznacza dla kierowcy |
|---|---|
| W użytkowaniu | Około 7 km między Kielcami i Cedzyną działa od 2011 roku. W grudniu 2025 roku otwarto także fragment S74 w ramach obwodnicy Opatowa. |
| W budowie | Odcinek Mniów - Kielce Zachód ma 16,4 km. Trwają roboty ziemne, mostowe i prace przy infrastrukturze. |
| Rozpoczęta realizacja | Przejście przez Kielce od węzła Kielce Zachód do węzła Bocianek weszło w etap robót w 2026 roku. |
| Przygotowanie | Odcinki granica województwa - Mniów, Cedzyna - Łagów oraz Łagów - Opatów wymagają dalszych decyzji i procedur. |
| Dokumentacja | Odcinek Opatów - Nisko podzielono na pięć części. Trwają przetargi i prace nad koncepcją programową oraz rozpoznaniem geologicznym. |
Budowa odcinka Mniów - Kielce Zachód jest jedną z najbardziej zaawansowanych inwestycji. Kontrakt ma wartość około 537,7 mln zł, a w ramach prac powstanie między innymi 15 obiektów mostowych, około 26 km dróg dojazdowych i około 7,5 km ekranów akustycznych. Aktualny harmonogram zakłada zakończenie robót w 2027 roku.
Ważny postęp nastąpił także przy odcinku Opatów-Nisko. Trasa została podzielona na pięć fragmentów o długości od 9,8 do 18,3 km, a całość ma około 73 km. W marcu 2026 roku otwarto oferty na dokumentację, a w lipcu wybrano wykonawcę opracowania dla części Lipnik-Samborzec. To jednak nadal etap projektowy, a nie budowa drogi.
Co zmieni się dla kierowców i mieszkańców
Dla kierowcy jadącego tranzytem największą korzyścią będzie możliwość ominięcia zatłoczonych odcinków miejskich. Szczególnie istotne jest przejście przez Kielce, ponieważ obecna DK74 prowadzi przez ulice, skrzyżowania z sygnalizacją i obszary intensywnej zabudowy. Docelowo przejazd między rejonem Targów Kielce a węzłem Bocianek ma odbywać się bez konieczności przebijania się przez centrum.
Poprawa płynności nie oznacza jednak, że każdy kierowca zyska bezpośredni zjazd przy swojej miejscowości. Droga ekspresowa ma kontrolowany dostęp, czyli wjazd odbywa się przez węzły, a nie przez przypadkowe skrzyżowania i zjazdy do posesji. Dla jednych mieszkańców oznacza to krótszy przejazd, dla innych konieczność korzystania z lokalnej drogi dojazdowej.
Duże znaczenie ma również bezpieczeństwo. Oddzielenie ruchu lokalnego od tranzytu ogranicza liczbę niebezpiecznych skrzyżowań, wyprzedzania na zwykłej drodze i spotkań samochodów osobowych z ciężarówkami. W przypadku Opatowa efekt jest już widoczny, ponieważ nowa obwodnica wyprowadziła ruch z centrum miasta.
Przeczytaj również: Ile kosztuje przejazd autostradą Toruń Gdańsk? Sprawdź opłaty i zasady
Nie tylko szybszy przejazd
Projektanci uwzględniają także przejścia dla zwierząt, ekrany akustyczne, przepusty ekologiczne i drogi serwisowe. W odcinku Mniów-Kielce przewidziano nawet górne przejście dla dużych zwierząt, często nazywane zielonym mostem. Takie rozwiązania zwiększają koszt inwestycji, ale bez nich nowa trasa mocniej dzieliłaby lokalny krajobraz.
Z punktu widzenia mieszkańców ważne są również sieci podziemne. W Kielcach przebudowa trasy wiąże się z modernizacją wodociągów, kanalizacji, ciepłociągów i infrastruktury energetycznej. GDDKiA informowała, że łączna długość przebudowywanych sieci w mieście sięgnie prawie 70 km, dlatego utrudnienia mogą pojawiać się jeszcze przed właściwymi robotami drogowymi.
S74 to droga ekspresowa, a nie autostrada
Choć kierowcy często wrzucają wszystkie szybkie trasy do jednego worka, S74 nie będzie autostradą. To droga ekspresowa, projektowana przede wszystkim jako dwujezdniowa trasa z dwoma pasami ruchu w każdym kierunku, bez zwykłych skrzyżowań i przejść dla pieszych na jezdni głównej.
Na dwujezdniowych drogach ekspresowych maksymalna dozwolona prędkość dla samochodów osobowych wynosi co do zasady 120 km/h, o ile znaki nie wprowadzają niższego ograniczenia. Różnice techniczne względem autostrady dotyczą między innymi parametrów geometrycznych, dostępności i niektórych wymagań projektowych, ale z perspektywy codziennego użytkownika komfort przejazdu będzie bardzo podobny.
Nie należy też mylić numeru S74 z numerem DK74. Obecna droga krajowa nr 74 nadal będzie potrzebna do obsługi ruchu lokalnego. Po otwarciu kolejnych fragmentów część jej funkcji się zmieni, ale nie zniknie z mapy i w wielu miejscach pozostanie podstawowym dojazdem do miejscowości położonych poza węzłami.
Jak planować przejazd w czasie budowy
W 2026 roku nie można jeszcze zaplanować całej podróży wyłącznie po S74. Otwarte fragmenty są rozdzielone odcinkami istniejących dróg, a w rejonie Kielc kierowcy muszą dodatkowo liczyć się z pracami na ulicach Łódzkiej, Jesionowej, Świętokrzyskiej, Warszawskiej i al. Solidarności.
- Sprawdź trasę tuż przed wyjazdem, ponieważ organizacja ruchu przy budowie może zmienić się z dnia na dzień.
- Nie zakładaj ciągłości S74. Nawigacja może prowadzić raz nowym odcinkiem, a chwilę później z powrotem na DK74 lub inną drogę krajową.
- Zwracaj uwagę na ograniczenia prędkości. W rejonie robót w Kielcach pojawiają się odcinki z limitem 30 km/h i czasowymi zawężeniami.
- W podróży tranzytowej przez Kielce zostaw zapas czasu, zwłaszcza w godzinach szczytu i podczas zmian organizacji ruchu.
- Kierowcy ciężarówek powinni śledzić komunikaty dla pojazdów ponadnormatywnych, ponieważ objazd dla dużego zestawu nie zawsze będzie taki sam jak dla samochodu osobowego.
Ja w przypadku tej inwestycji nie ufałbym ślepo samej nazwie trasy w aplikacji. Najbezpieczniej sprawdzić konkretny węzeł, kierunek i aktualne utrudnienia, a nie tylko wpisać miejscowość docelową. To szczególnie ważne przy przejeździe przez Kielce, gdzie prace odbywają się w istniejącym układzie miejskim.
Pełna S74 będzie ważna dopiero po połączeniu wszystkich odcinków
Największa wartość tej inwestycji nie wynika z pojedynczego wiaduktu czy obwodnicy, lecz z połączenia całego korytarza od S12 do S19. Dopiero wtedy kierowcy jadący między centrum Polski a Podkarpaciem odczują pełną zmianę, a miasta takie jak Kielce, Opatów, Tarnobrzeg i Stalowa Wola zyskają realne odciążenie.
Na dziś trzeba oddzielić fakty od zapowiedzi. Część trasy już działa, część jest budowana, a odcinek Opatów-Nisko dopiero przechodzi przez dokumentację. Jeśli planujesz podróż, traktuj S74 jako rozwijający się korytarz drogowy, a nie gotową alternatywę dla całej DK74, DK9 i DK77.
