S3 jest dziś jedną z tych tras, których znaczenie widać najlepiej dopiero za kierownicą: łączy Bałtyk z południem kraju, odciąża stare przebiegi przez miasta i realnie skraca ruch tranzytowy. Najważniejsze są już nie same metry nowej jezdni, ale to, co zostało domknięte, co jeszcze pracuje przy granicy z Czechami i gdzie nadal mogą pojawić się krótkie utrudnienia. W tym tekście zbieram aktualny stan drogi ekspresowej S3, najważniejsze liczby oraz praktyczne wskazówki dla kierowców, którzy chcą jechać nią bez niespodzianek.
Najkrócej: S3 w Polsce jest już gotowa, a najważniejszy temat to teraz połączenie z czeską D11
- Cała polska S3 jest już przejezdna w pełnym przebiegu od Świnoujścia do Lubawki.
- Trasa ma 471 km, z czego 17 km biegnie wspólnie z autostradą A6.
- Ostatni brakujący fragment po stronie polskiej oddano do ruchu 20 października 2025 r.
- Najważniejszy bieżący temat to czeska D11 i planowane spięcie z S3 w III kwartale 2026 r.
- Na odcinku Bolków - Kamienna Góra Północ nadal mogą pojawiać się nocne przeglądy tuneli i czasowe zamknięcia.
- W 2026 roku S3 działa już jak pełny korytarz północ-południe, ale warto śledzić komunikaty przed wyjazdem.

Jak dziś wygląda S3 na mapie Polski
Patrzę na S3 przede wszystkim jak na spójny korytarz transportowy, a nie tylko kolejną ekspresówkę. Trasa biegnie od Świnoujścia przez Szczecin, Gorzów Wielkopolski, Zieloną Górę i Legnicę aż do Lubawki, gdzie styka się z kierunkiem na Czechy. To ważne nie tylko dla ruchu lokalnego, ale też dla transportu z portów i dla kierowców jadących na południe kraju.
W praktyce najbardziej liczy się dziś to, że S3 jest już trasą ciągłą i przewidywalną. Nie ma już wieloletnich „dziur” budowlanych, a kierowca jedzie jednym logicznym ciągiem, bez przekładania się na objazdy przez dawne odcinki krajowe. Dla ruchu ciężkiego to ogromna różnica, bo przy trasie tego typu najwięcej kosztuje nie sam kilometr, tylko hamowanie, skręty, światła i przejazdy przez miejscowości.
| Element | Stan w 2026 roku | Co to oznacza dla kierowcy |
|---|---|---|
| Cała S3 w Polsce | 471 km pełnej trasy | Można przejechać od wybrzeża do granicy z Czechami jednym ciągiem |
| Wspólny przebieg z A6 | 17 km | Lepsze spięcie północnego wjazdu do Szczecina z układem autostradowym |
| Połączenia z innymi trasami | A6 przy Szczecinie, A2 koło Świebodzina, A4 pod Legnicą | S3 działa jak pionowy kręgosłup zachodniej Polski |
| Dolny Śląsk | Około 135 km S3 na terenie regionu | Najbardziej wymagający technicznie, ale też kluczowy fragment trasy |
| Granica z Czechami | Polska strona gotowa, czeskie domknięcie w toku | Najbliższy istotny przełom dotyczy już połączenia międzypaństwowego |
To właśnie dlatego w 2026 roku najważniejsze informacje o S3 dotyczą już nie samej budowy w Polsce, lecz tego, co dzieje się na południowym styku z Czechami. I to prowadzi do kluczowego pytania: co dokładnie zostało domknięte, a co jeszcze trzeba dopiąć.
Co już zostało domknięte po polskiej stronie
Największa zmiana nastąpiła pod koniec 2025 roku, kiedy udostępniono ostatni brakujący fragment od Świnoujścia do Troszyna. Z mojego punktu widzenia to był moment przełomowy: S3 przestała być „trasą w budowie”, a stała się gotowym szlakiem od morza do południowej granicy. W komunikacie z października 2025 r. wskazano też jasno, że był to ostatni brakujący odcinek całej S3 w Polsce.
- Maj 2025 - uruchomiono pierwszy fragment od węzła Świnoujście do Świnoujście Łunowo.
- Połowa czerwca 2025 - ruch przełożono na nową jezdnię między Świnoujściem Łunowo a Międzyzdrojami.
- Koniec czerwca 2025 - odcinek od Międzyzdrojów do węzła Wolin Zachód został uruchomiony w pełnym układzie.
- 7 października 2025 - ruch dwoma jezdniami po dwa pasy w każdą stronę wprowadzono na odcinku Wolin - Troszyn.

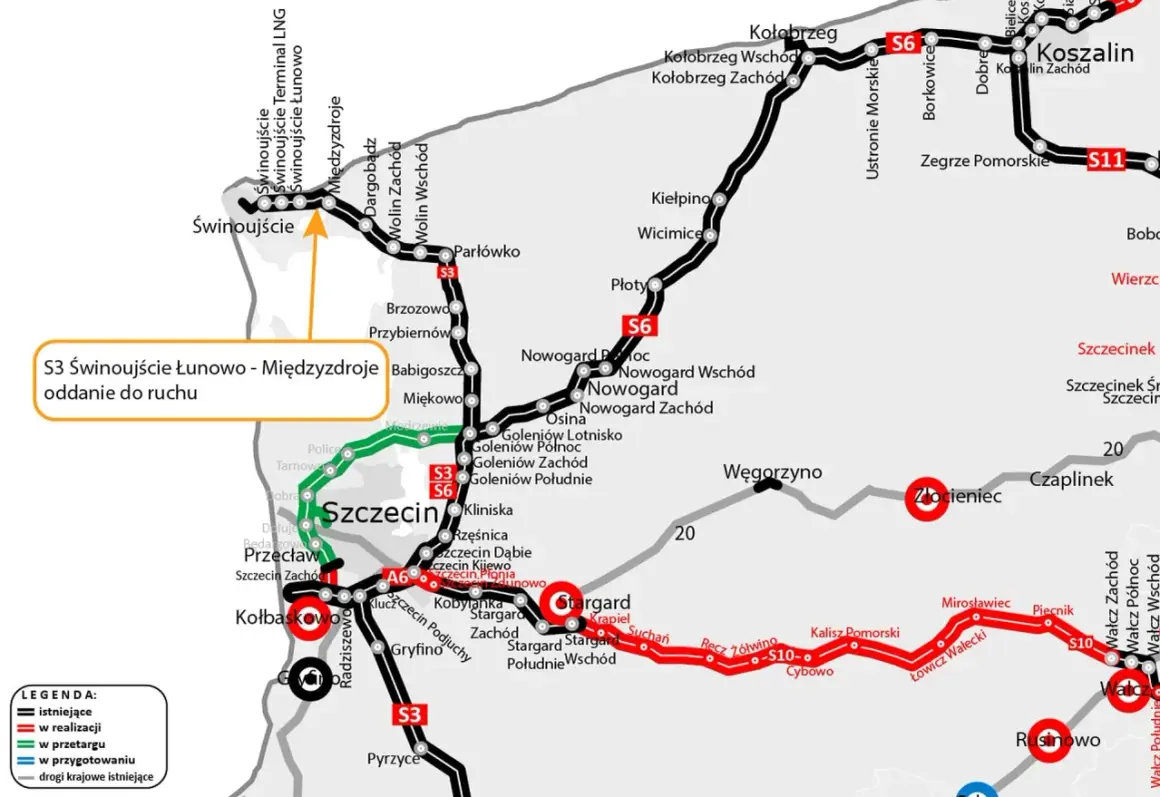

- 20 października 2025 - oddano ostatni brakujący fragment od Świnoujścia Łunowo do Międzyzdrojów.
Warto przy tym pamiętać o skali całej inwestycji. Budowa S3 od Świnoujścia do Lubawki w latach 2007-2025 kosztowała ponad 15 mld zł, a dofinansowanie unijne wyniosło około 7,7 mld zł. To tłumaczy, dlaczego S3 jest dziś jedną z najbardziej istotnych tras szybkiego ruchu w zachodniej Polsce, a nie tylko lokalną inwestycją drogową.
Na finiszu zostały już głównie prace porządkowe i techniczne poza główną jezdnią: miejscami obsługi podróżnych, obwód utrzymania drogi, zieleń, lokalne przebudowy i wykończenia. Dla kierowcy oznacza to jedno: na samej trasie jedzie się normalnie, ale inwestycja wciąż „żyje” w detalach. I właśnie te detale mają teraz największe znaczenie na Dolnym Śląsku.
Kiedy S3 połączy się z czeską D11
Najciekawszy bieżący wątek to dziś nie Polska, tylko domknięcie połączenia z czeską D11. Po stronie czeskiej budowana jest ostatnia część trasy od Jaroměř do granicy państwa w Lubawce, a oficjalne informacje mówią o odcinku długości prawie 41 km, podzielonym na trzy fragmenty. Kluczowy jest przygraniczny kawałek między granicą a Královcem, bo to on spina oba systemy drogowe.
| Fragment D11 | Długość | Status | Znaczenie dla S3 |
|---|---|---|---|
| Granica polsko-czeska - Královec | 3,3 km | Priorytet realizacyjny | To bezpośrednie „zapięcie” S3 z czeską siecią |
| Královec - Trutnov | 17,9 km | W budowie | Wzmacnia ciągłość ruchu na czeskim odcinku górskim |
| Trutnov - Jaroměř | 19,5 km | W realizacji | Domyka ostatni brakujący fragment między Pragą a granicą |
| Cała D11 | Około 155 km | Plan zakończenia w 2028 r. | Tworzy pełny korytarz Praga - Lubawka |
Według uzgodnień po stronie polskiej i czeskiej przewidywany termin połączenia dróg to III kwartał 2026 roku, a pełne domknięcie całej D11 ma nastąpić w 2028 roku. To ważne, bo dla kierowców oznacza nie tylko wygodniejszy wyjazd w stronę Pragi, ale też bardziej przewidywalny ruch międzynarodowy i mniej improwizacji na granicy.
Ja patrzę na ten etap tak: S3 w Polsce została już zbudowana, ale dopiero spięcie z D11 pokaże pełny sens tego korytarza. To moment, w którym trasa przestaje być „polską ekspresówką do granicy”, a staje się realnym odcinkiem trasy między portami Bałtyku a centrum Czech. I właśnie dlatego warto śledzić kolejne miesiące uważniej niż zwykle.
Na co uważać mimo zakończonej budowy

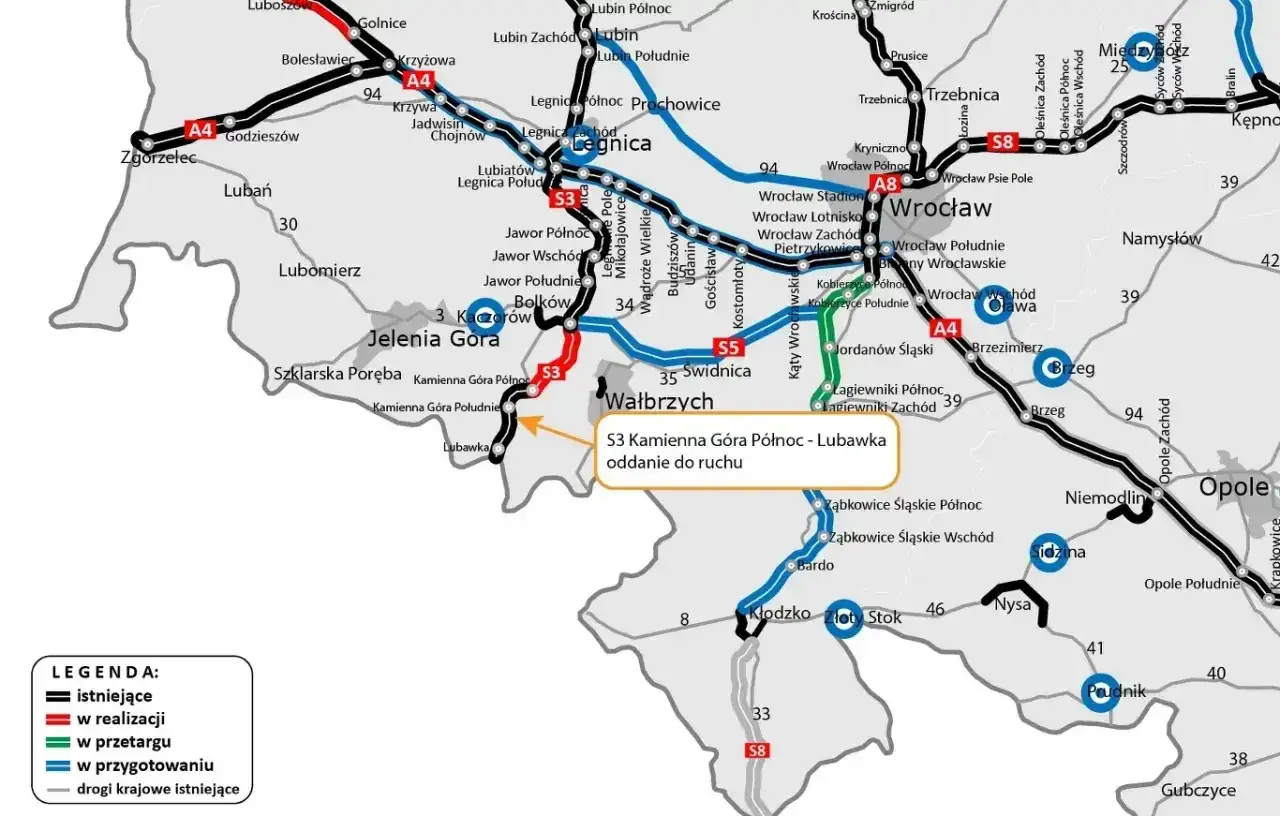

To, że budowa w Polsce się zakończyła, nie oznacza, że kierowca może całkiem zapomnieć o komunikatach drogowych. Na odcinku Bolków - Kamienna Góra Północ działają tunele, które wymagają regularnych przeglądów systemów bezpieczeństwa. W 2026 roku planowano tam nocne prace serwisowe, a to oznacza czasowe zamknięcia i objazd przez dawną DK5.
Przy takich pracach liczy się prosta rutyna, którą sam uznałbym za obowiązkową przed każdą dłuższą trasą:
- sprawdzić, czy jedziesz przez odcinek z tunelami i czy nie ma nocnego serwisu,
- dorzucić zapas czasu, jeśli wyjazd wypada późnym wieczorem lub nad ranem,
- zwracać uwagę na tablice zmiennej treści, bo one zwykle pojawiają się szybciej niż informacja w nawigacji,
- przy cięższym aucie lub trasie „na styk” uwzględnić objazd przez DK5 jako realny wariant, a nie awaryjny plan na papierze.
W praktyce takie zamknięcia nie są wielkim problemem, jeśli kierowca wie o nich wcześniej. Problem zaczyna się wtedy, gdy ktoś jedzie na pamięć i traktuje S3 jak trasę bezobsługową. A to już byłby błąd, zwłaszcza w rejonie tuneli.
Dlaczego S3 zmienia ruch bardziej niż zwykła ekspresówka
S3 ma znaczenie większe niż wiele innych dróg ekspresowych, bo nie kończy się na wygodzie dla jednego regionu. To przede wszystkim oś północ-południe, która odciąża starą DK3, prowadzi ruch ciężki poza miejscowości i łączy porty z zapleczem przemysłowym oraz z południem Europy. Dla kierowcy osobówki oznacza to mniej hamowania i mniej nerwów. Dla zawodowego transportu to bardziej równy rytm jazdy i mniej strat czasu.
| Cecha | Stara DK3 | S3 |
|---|---|---|
| Płynność jazdy | Częste skrzyżowania i miejscowości po drodze | Dwujezdniowa trasa bezkolizyjna |
| Bezpieczeństwo | Więcej punktów konfliktowych | Rozdzielone kierunki ruchu i nowy standard infrastruktury |
| Tranzyt | Przechodził przez wiele lokalnych układów drogowych | Jest wyprowadzany poza miasta i miejscowości |
| Komfort podróży | Wolniej i mniej przewidywalnie | Stabilniej, szybciej i z mniejszą liczbą manewrów |
| Znaczenie gospodarcze | Ograniczone do klasycznej drogi krajowej | Ważny korytarz dla portów, eksportu i ruchu międzynarodowego |
Z mojego punktu widzenia największa zmiana nie polega na tym, że S3 jest „ładniejsza” od starej trasy. Najważniejsze jest to, że stała się przewidywalna. A przewidywalność w drogach szybkiego ruchu oznacza mniej stresu, mniej nieplanowanych postojów i lepsze planowanie całej podróży.
Co jeszcze może się zmienić na S3 w 2026 roku
Jeśli miałbym wskazać rzeczy, które naprawdę warto śledzić w kolejnych miesiącach, postawiłbym na trzy sprawy. Po pierwsze, finalny rytm prac po stronie czeskiej przy D11 i moment fizycznego połączenia obu tras. Po drugie, nocne przeglądy i krótkie wyłączenia tuneli na Dolnym Śląsku. Po trzecie, ewentualne drobne porządki i odbiory techniczne przy elementach towarzyszących, które nie wpływają na samą przejezdność, ale mogą jeszcze generować lokalne utrudnienia.
Jeżeli jeździsz S3 regularnie, traktuj ją dziś jako trasę gotową, ale nie „martwą” informacyjnie. To nadal droga, przy której opłaca się zerknąć na komunikat przed wyjazdem, szczególnie w rejonie tuneli i granicy z Czechami. Najważniejsza wiadomość jest jednak pozytywna: w Polsce S3 została domknięta i działa jako pełny korytarz, a kolejnym dużym krokiem będzie już tylko połączenie międzynarodowe z D11.
